Ремонт колонн, балок и связей каркаса

Страницы: 1 2 3 4

Выпрямление колонн ведут медленно, непрерывно контролируя величину перемещения верха колонны по отвесам в двух плоскостях. После выверки вертикальности колонны производят контрольную проверку по диагоналям на прямоугольность каркаса вверху и внизу.

Выверку колонн по высоте ведут при помощи крана, домкратов или стальных клиньев и проверяют по реперным отметкам. После окончательной выверки производят подливку башмаков бетоном. Если каркас укрепляется на фундаменте при помощи анкерных болтов, гайки затягивают после затвердения подливки. Снимать расчалки и производить основные работы на каркасе можно только после полного затвердения подливки башмаков, не ранее чем через 3—4 дня. Разрешается производить только сварочные и мелкие слесарные работы.

Колонны правят без нагрева; с нагревом на месте установки; без нагрева или с нагревом после демонтажа в зависимости от сечения конструкции, величины деформации и других условий. Если стрела прогиба колонны небольшая, определяют расчетом, можно ли ее не править.

В отдельных случаях, если нет опасности появления трещин и надрывов, колонны мелкого и среднего сечения правят без нагрева. После тщательного обследования и контроля состояния элементов и узлов, убедившись в том, что не может произойти перераспределения нагрузок, колонну правят без нагрева под нагрузкой. Для правки колонны выбирают точки приложения сил и фиксируют другие точки, чтобы она не сдвинулась с места. Правку производят домкратами, талрепами или талями. При этом непрерывно контролируют положение колонны отвесами. После окончания правки колонну фиксируют установкой дополнительных связей и узлов.

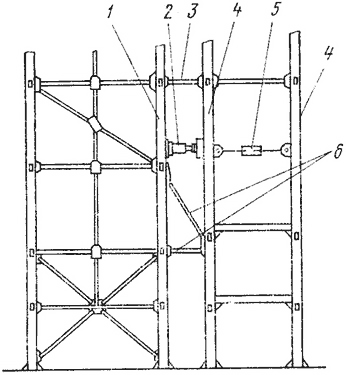

Пример правки одновременно двух колонн приведен на рис. 149. Выше и ниже изогнутых участков колонн 4 каркас фиксируют за более устойчивые колонны 1 котла путем установки верхних 3 и нижних 6 связей. На колонну 1 помещают домкрат 2, а внутри конвективной шахты — талреп 5. Контролируют правку по струнам, опущенным от вершин колонн до башмаков.


Рис. 149. Правка одновременно двух колонн:
1—колонна котла, 2— домкрат, 3 и 6 — верхняя и нижние связи, 4— деформированные колонны конвективной шахты, 5 — талреп

Правку изогнутых колонн небольшого и среднего сечения производят, как правило, с нагревом на месте установки. Перед правкой с нагревом колонну разгружают путем передачи нагрузки на вспомогательные конструкции, недогруженные колонны или строительные элементы здания. Момент разгрузки определяется появлением зазора между пятой колонны и фундаментом. Исправление колонны с нагревом под нагрузкой не разрешается.

Нагрев колонн в месте правки производят, соблюдая следующие правила:
для нагрева используют природный (попутный) газ или керосин, сжигаемый в специальных мощных горелках;
нагрев производят в местах изгиба со стороны сжатых волокон;
внимательно следят за температурой нагрева, не допуская ее превышения 600° С;
длина одновременно нагреваемого участка должна быть не более 500 мм;
нагрев должен быть равномерным по всему сечению колонны.
